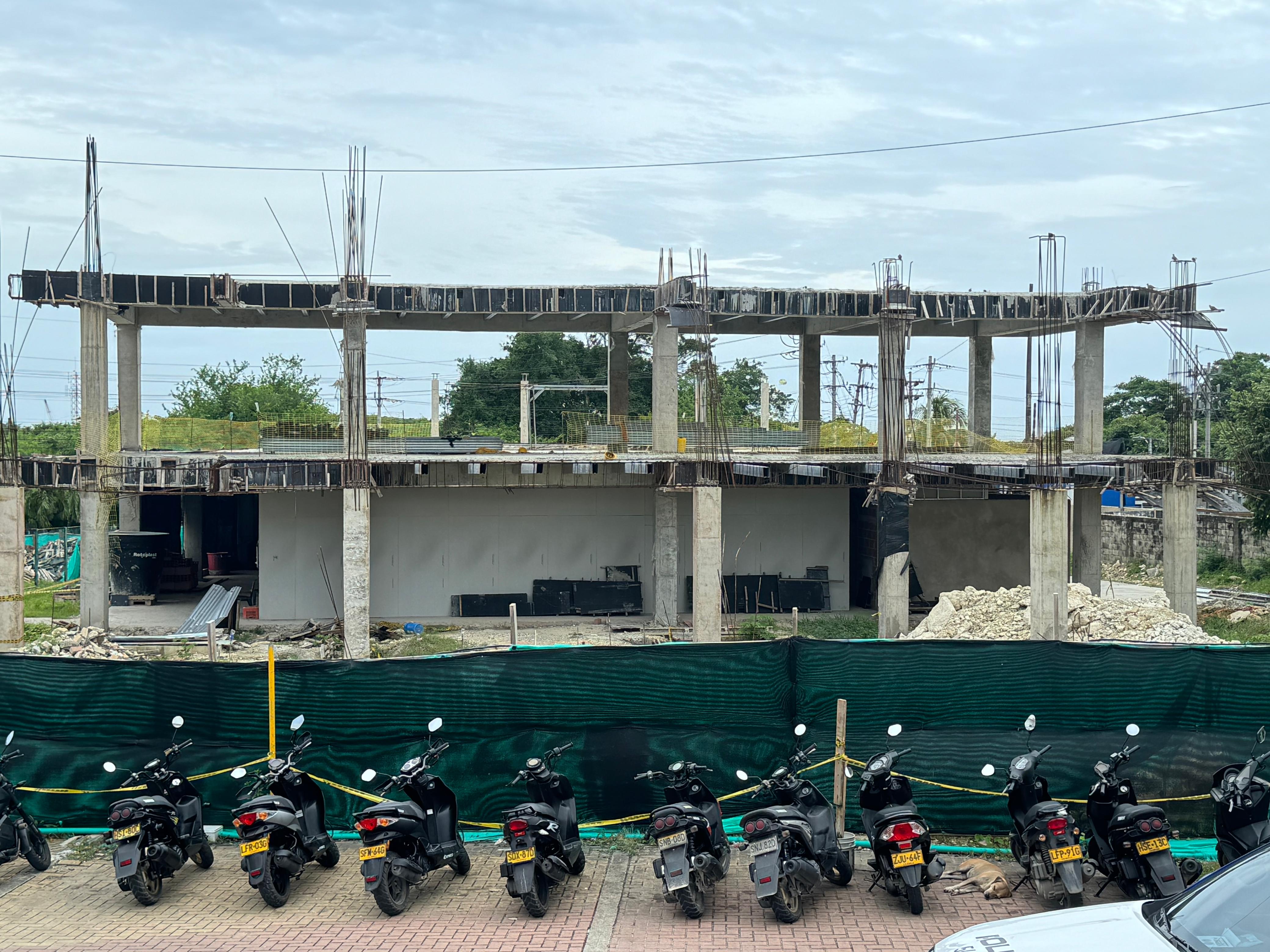

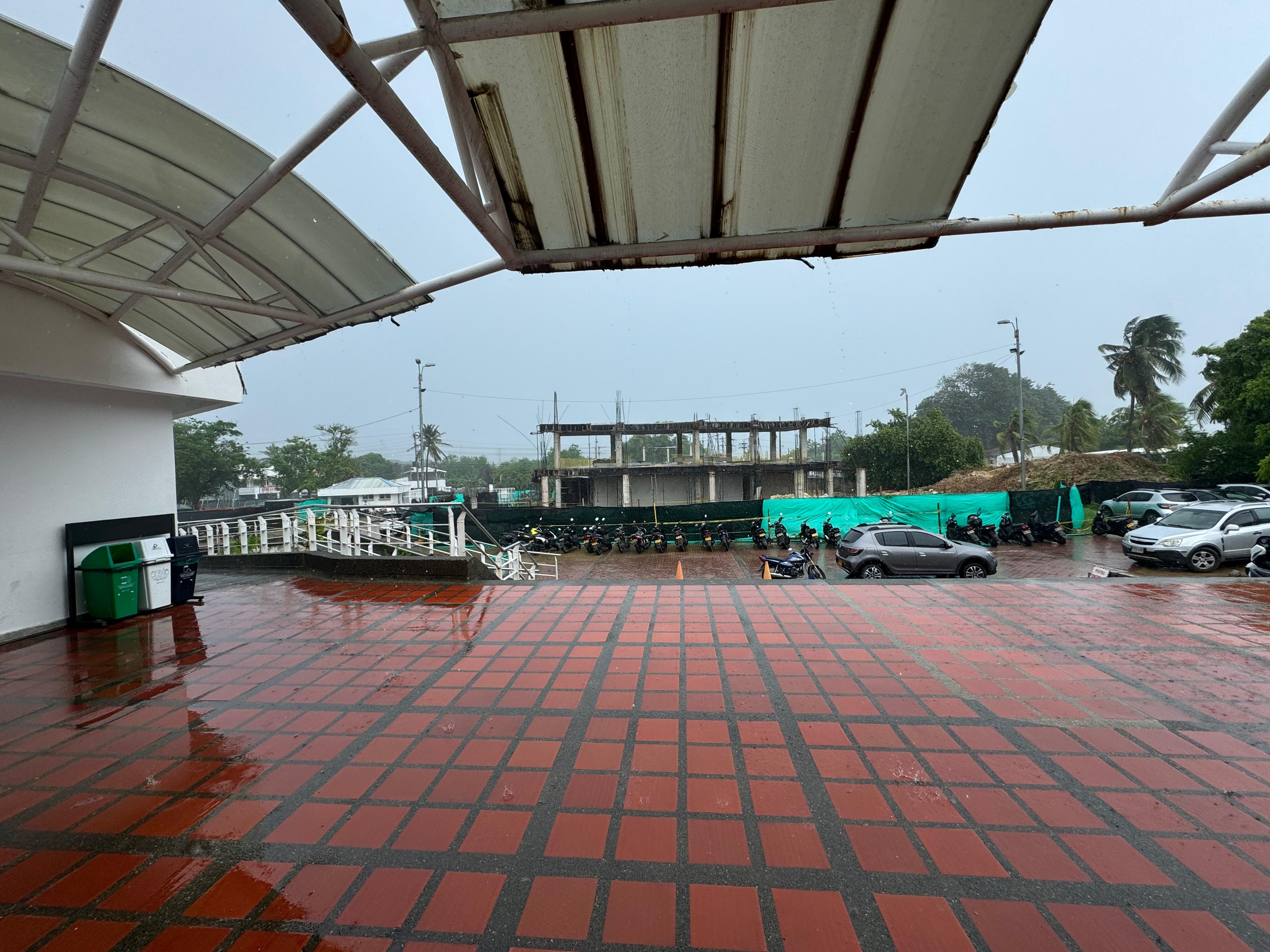

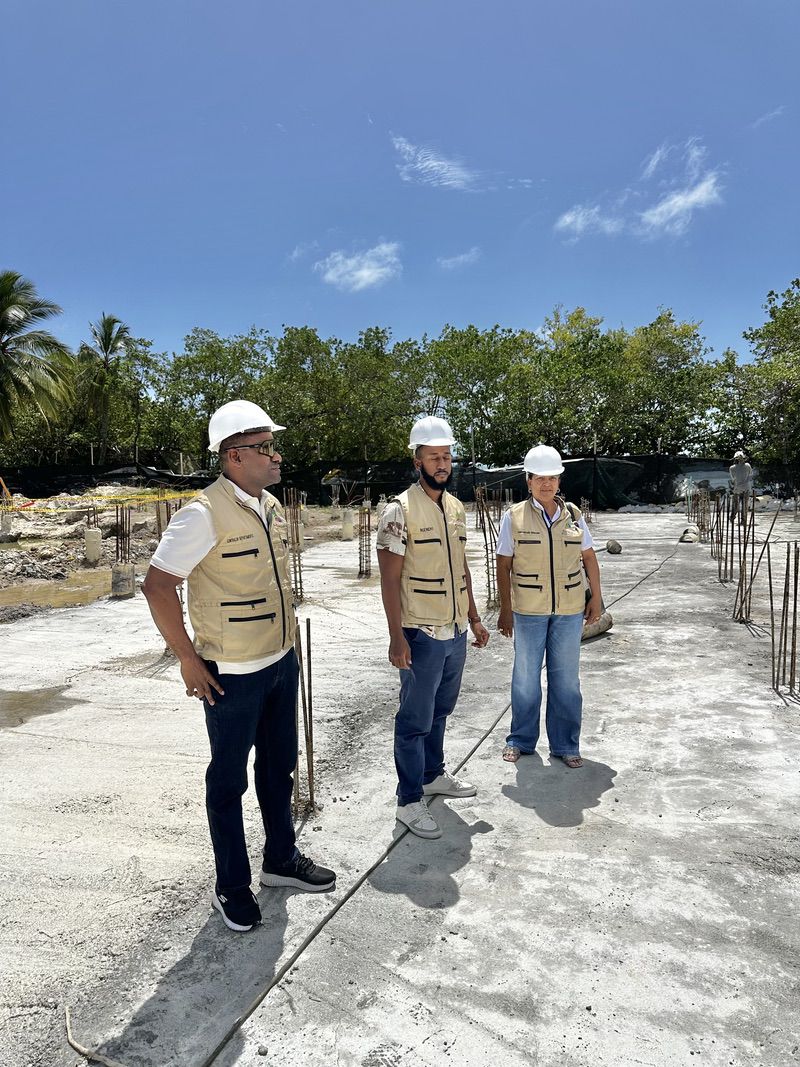

Sunrise Park tiene nueva fecha para el reinicio de sus obras.

San Andrés Isla, 10 de septiembre de 2026. Con el propósito de verificar el avance y las condiciones para la reactivación de las obras del complejo de piscinas del Sunrise Park y la cancha de fútbol 7 de Simpson Well, la Contraloría Departamental lideró una mesa interinstitucional de seguimiento, con la participación de la Gobernación, contratistas, interventorías y veedores ciudadanos.

Durante la mesa de trabajo se revisaron las condiciones actuales de los proyectos, los avances y los aspectos técnicos y administrativos relacionados con su ejecución. Acuerdos y compromisos principales de la mesa de trabajo:

  1. Las obras se retomarán el 18 de septiembre de 2026. Esta fecha se fijó como plazo máximo e improrrogable de terminación el 31 de diciembre de 2026; cualquier incumplimiento activará procesos sancionatorios.
  2. Se programó una mesa técnica entre administración e interventoría para el día viernes 11 de septiembre, con el fin de verificar que las causales de la suspensión (vigente desde el 31 de julio) estén superadas.
  3. El cronograma de obra debe estar estrictamente atado a un plan de compras que garantice el suministro de materiales. Esto con el fin de evitar que el desabastecimiento sea causal de prórrogas de tiempo adicionales. Asimismo, el contratista está obligado a aplicar tratamiento anticorrosivo al acero expuesto a la intemperie antes de fundir.
  4. La interventoría deberá aportar soportes de profundidad de micropilotes, estado del acero y certificaciones de suministro. No se recibirá ninguna obra sin el paz y salvo de la nómina de los trabajadores.
  5. Se tramitará el recibo parcial de este frente (100% de avance físico, pendiente de liquidación) para asegurar su vigilancia y control administrativo.
  6. La Contraloría acoge formalmente la denuncia del ciudadano Leandro Pájaro, la cual se integra como insumo directo a la auditoría que actualmente adelantamos sobre los recursos girados del contrato de obra.
  7. La revisión del Parque Archbold y su respectiva inspección ocular quedan agendadas para la próxima semana. Posteriormente, se coordinará una visita conjunta a todas las obras con los veedores ciudadanos.

De esta manera, la Contraloría General del Departamento Archipiélago de San Andrés, Providencia y Santa Catalina continúa realizando seguimiento a la ejecución de los recursos públicos y al cumplimiento de los compromisos establecidos.

ImprimirCorreo electrónico



Concertan compromisos para avanzar en las obras de la Vía Industrial, Vía Angula – Tablitas, Peatonal de la Av. Newball y Avenida Providencia

San Andrés Isla, 08 de septiembre de 2026. La nueva mesa de trabajo permitió que veedores ciudadanos, contratistas, interventorías y la Administración Departamental concertaran acuerdos para avanzar hacia la culminación de diferentes proyectos viales del departamento.

Compromisos acordados:

  1. La vía Industrial:  Se fijó el 14 de septiembre como fecha para reiniciar la obra.
  2. Garantía de suministros: El contratista presentará un nuevo cronograma y plan de compras que garantice la disponibilidad de los materiales requeridos, especialmente para la estación elevadora y la instalación de bombas sumergibles, antes del reinicio de la obra.
  3. Seguridad perimetral: La interventoría solicitará al contratista reemplazar las cintas de peligro de la excavación de la estación elevadora (Punto Verde) por un cerramiento seguro y evaluará la necesidad de contar con un custodio, debido al riesgo para los niños del sector.
  4. Vía Angula – Tablitas: Se escalará ante la Gobernadora y el área jurídica la situación relacionada con el cambio de socio del consorcio (Causa de la suspensión actual), con el propósito de resolver la situación contractual y definir una fecha de reinicio.
  5. Peatonal de la Av. Newball: La interventoría solicitará a la Secretaría de Infraestructura definir las acciones frente a la placa de concreto fisurada ubicada frente al gimnasio Infitnest, cuya reparación supera el alcance de mantenimiento y embellecimiento del contrato finalizado.
  6. Avenida Providencia: El contratista deberá atender los acabados y correcciones pendientes para avanzar en el recibo definitivo de la obra al 100%.

Como parte del seguimiento, se realizará una visita de campo a los frentes de obra, con la participación de la comunidad y los veedores ciudadanos, priorizando proyectos activos como la Avenida Juan XXIII.

ImprimirCorreo electrónico



Obras en instituciones educativas reportan 100% en ejecución

San Andrés Isla, 01 de septiembre de 2026. Tres instituciones educativas de San Andrés ya culminaron sus obras de mejoramiento, alcanzando un 100 % de ejecución. Ahora se adelantan las verificaciones técnicas, jurídicas y contractuales necesarias para formalizar su entrega.

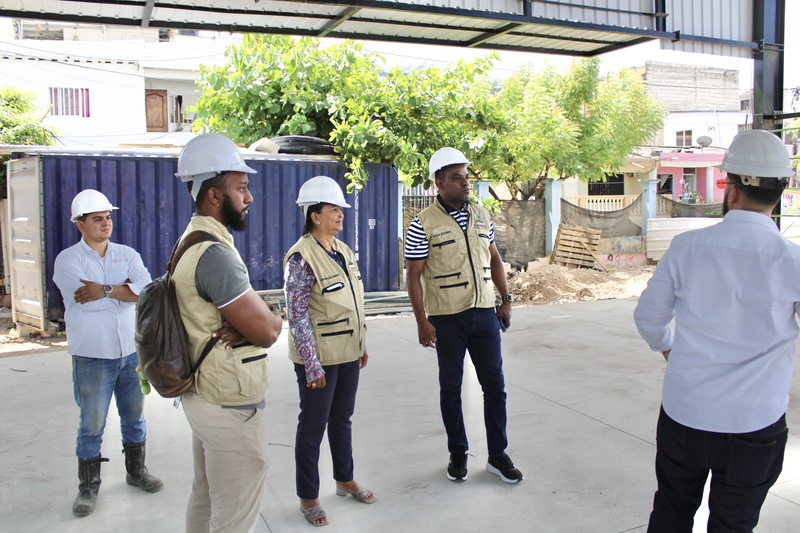

Las obras corresponden a la institución educativa Flowers Hill Bilingual School, Técnico Departamental Natania e Institución Educativa Departamental Bolivariano. El estado de estos mejoramientos fue revisado en una mesa de diálogo en la que participaron el equipo de la Contraloría General del Departamento, el secretario de Infraestructura, Alen Jay Stephens, veedores ciudadanos, el Consorcio ECI, contratista de las obras, y el Consorcio Mejoramiento Isleños, encargado de la interventoría.

La revisión permitió identificar asuntos que requerían atención, a partir de los cuales se establecieron cuatro compromisos:

  1. Subsanar los hallazgos técnicos: La Gobernación, el contratista y la interventoría deberán verificar la corrección total de las observaciones identificadas, como requisito para el recibo formal de las obras.
  2. Actualizar las pólizas: La Gobernación Departamental deberá verificar que las pólizas contractuales se encuentren vigentes y que los montos amparados correspondan al valor total de cada contrato.
  3. Atender los hallazgos jurídicos: La Gobernación, el contratista y la interventoría deberán gestionar y aportar la documentación necesaria para subsanar los hallazgos relacionados con el proceso de Responsabilidad Fiscal que adelanta la Contraloría General de la República.
  4. Sustentar los avances con evidencia: En las próximas mesas técnicas, la Gobernación y los contratistas deberán presentar informes comparativos y registros fotográficos del antes y el después de las intervenciones.

La Contraloría General del Departamento continuará haciendo seguimiento al cumplimiento de estos compromisos y a los pendientes identificados, con el fin de verificar las condiciones de las obras y el adecuado uso de los recursos públicos.

ImprimirCorreo electrónico



Cinco obras en San Andrés bajo seguimiento para garantizar su ejecución

San Andrés Isla, 28 de agosto de 2026. La Caseta de Movilidad, la Caseta de Salvavidas, la Peatonal de Spratt Bight, los andenes desde el Museo Isleño hasta los alrededores de la Fuerza Aérea y el Parque Bolívar fueron objeto de una nueva revisión por parte de la Contraloría Departamental y las entidades responsables de su ejecución.

Esta mesa de diálogo permitió conocer el estado actual de estos proyectos y abordar las situaciones que han incidido en su desarrollo, dando paso a nuevos compromisos para garantizar la continuidad de las obras.

El Consorcio Vial Urbano SAI deberá solicitar oportunamente ante la Administración Departamental una prórroga del plazo contractual, con el fin de garantizar la continuidad de la ejecución de la obra, cuyo reinicio está previsto para el 14 de septiembre de 2026.

Por su parte, el Consorcio KAPCON deberá reiniciar la ejecución de las obras el 7 de septiembre de 2026, con plazo para su culminación hasta el 31 de diciembre de 2026.

La Contraloría General del Departamento continuará verificando el cumplimiento de estos compromisos y el avance de los proyectos, como parte del seguimiento a la ejecución de los recursos públicos destinados a las obras del departamento archipiélago.
